Fremdriften i Østre parkdrag på Ensjø i april 2025 – oppdatering 2

Ensjø aktuell informasjon følger med på fremdriften av Østre parkdrag som bygges på Ensjø. Arbeidet med parkdraget startet 14. oktober 2024. Entreprenøren SL Stenlegging AS ble valgt til å gjennomføre prosjektet.

Arbeidet i del 1 av Østre parkdrag er delt inn i seks faser/områder. Arbeidet omfatter området fra Stålverksveien ned til Bibliotekparken og opp mot Malerhaugveien, og et område av Petersborgaksen inn mot Gladengveien. I de 2 månedene siden oppdatering 1, i februar, så kan man nå starte å se konstruksjoner og gangveier og andre ting som skal være synlig over bakken.

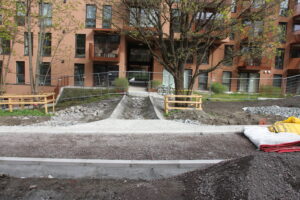

I fase 3 som ligger mellom Malerhaugveien 14,16 og 18 og Malerhaugveien 20, så ser man tydelig konturene av gangveien som skal gå igjennom området.

I fase 4 har man startet å bygge en støttemur mot eiendommen Gladengveien 3b der gangveien skal gå videre ned til Gladengveien 7.

I fase 5 så har man startet arbeidet med å fylle på masser, slik at den tidligere bratte skråningen med mot Gladengveien 7 og den fremtidige barnehagen får en moderat helning.

I fase 6 som er en del av Petersborgaksen inn mot Gladengveien er det ikke gjort så mye enda, Dette kommer av at det er her riggområdet med brakker står. Her tipper jeg det først er nærmere sommeren man kan se utvikling i dette området.

I fase 2 som ligger mellom Malerhaugveien 28 og Gladengveien 9 så har det vært mye gravearbeider og spunting for å stabilisere grunnen og sikre oppbygging av fundament for trapp i Pyntabakken. Men det er også startet å bygge en bålplass.  I dette området skal det også jobbes med en kum i Pyntabakken. Her er det betongarbeider og man vil snart starte montering av kumdeler/rør i dette området.

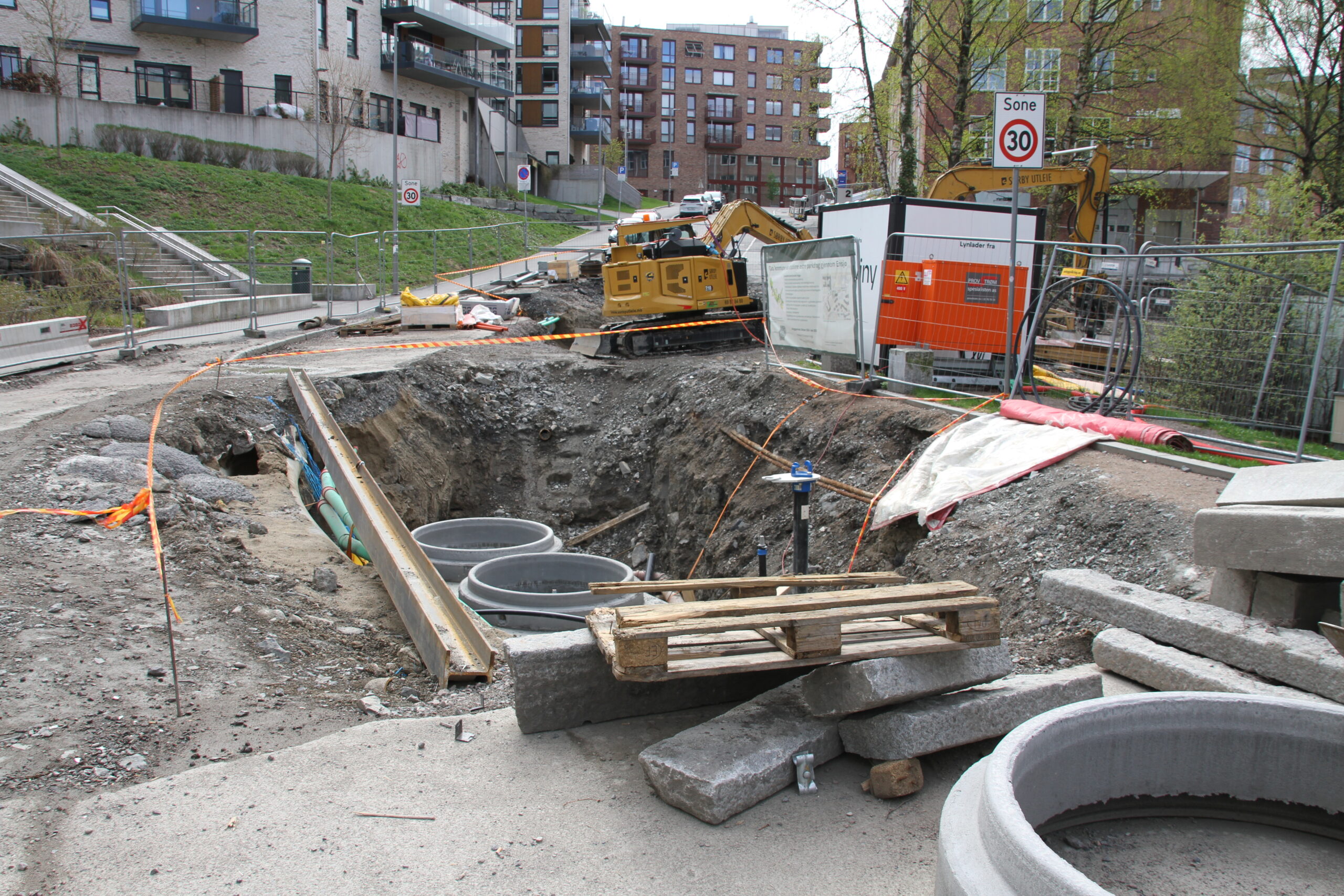

I fase 1 som ligger fra Stålverksveien mellom Gladengveien 15 og Stålverksveien 2 så pågår det et betydelig gravearbeid samt etablering av rør og kummer. Det skal også lages en kulvert som skal bringe Østre bekkedrag under Stålverksveien og inn i Østre parkdrag. Dette er årsaken til at Stålverksveien er stengt. Det forberedes også i dette området betongarbeider som skal utgjøre bekkekanalen som skal lages for at Østre bekkedrag skal fremføres ned mot Peterborgaksen.

Det planlegges for at arbeidet skal være ferdig over sommeren, men utover mot høsten så vil nok arbeidet med utearealene på barnehagene i Gladengveien 7 og Malerhaugveien 28 starte opp. Det kan bety at området ikke åpnes for befolkningen før til høsten.

I denne første runden (del 1) med bygging av Østre parkdrag, så vil man åpne og klargjøre ca. 10 mål av Østre parkdrag. I senere runde (del 2) vil det bli bygget ytterligere ca. 7 mål med parkdrag.
